vendredi 25 juin 2010

FIN DES TRAVAUX




Youpi!!!! C'est fini.

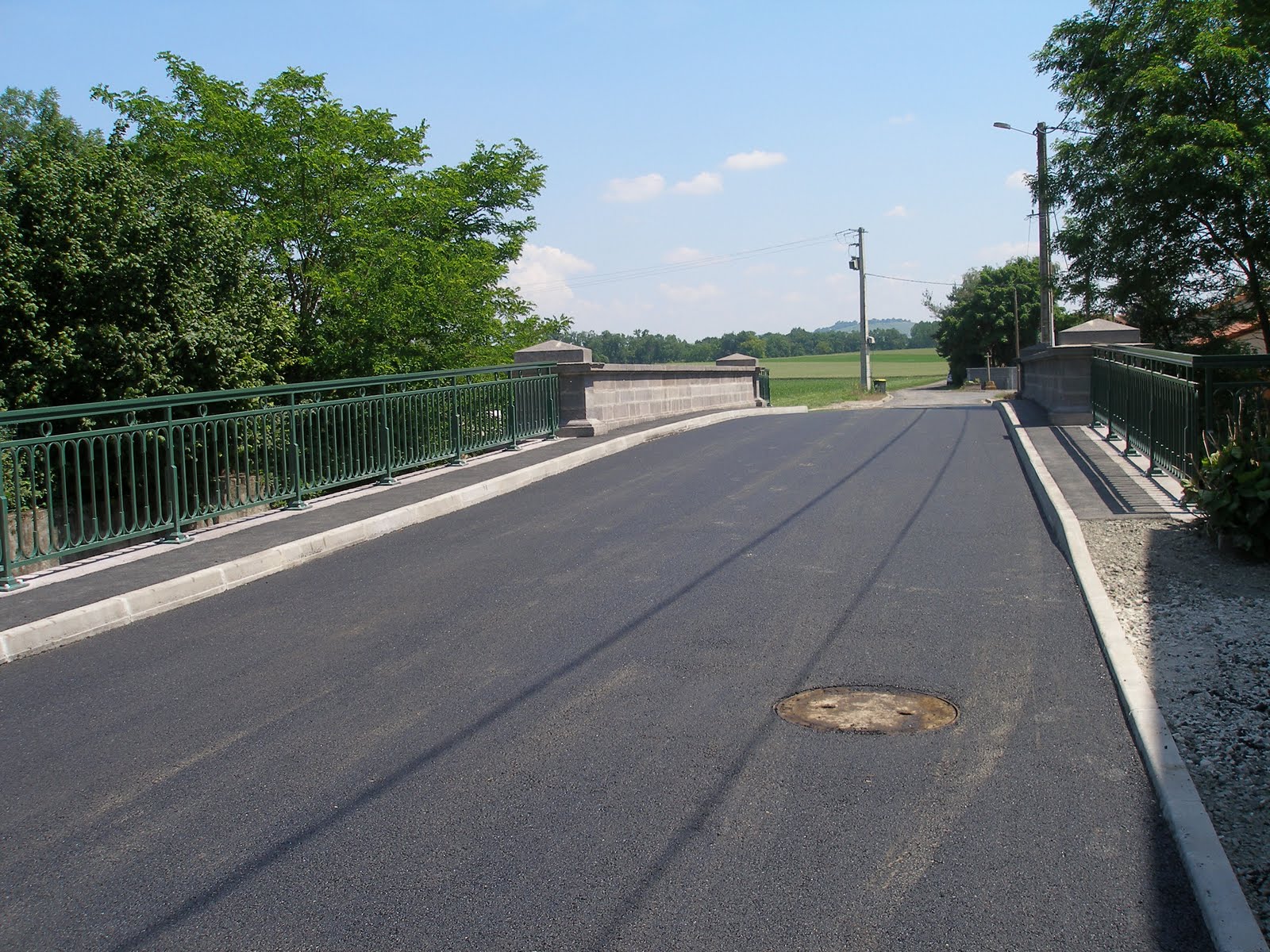

14H00 ce vendredi 25 juin : Les derniers ouvriers ont fini de ramasser leur matériel. Ils retirent les plots en plastique de couleur qui interdisent le passage sur le pont. La voie est libre.
On peut les féliciter pour leur travail car le pont est vraiment très bien restauré. De plus, malgré le temps pas toujours à leur avantage, ils ont fini avec 3 semaines d'avance. Cela mérite d'être signalé.
Ce blog va s'arrêter là, à moins qu'une inauguration ait lieu. Sait-on jamais?
Il ne reste plus qu'à remettre les abords en état, ce qui est prévu j'espère.
Nous avons pris énormément de plaisir à alimenter ce blog. Un regret toutefois : Ne pas avoir pu obtenir d'informations sur la date de construction de ce pont. Cela aurait certainement intéressé beaucoup de monde.

FIN DE CHANTIER

jeudi 24 juin 2010

SEMAINE 25 (2)





La fin des travaux approche!
Les barres ont été installées. Elles sont vraiment très belles et mettent en valeur les pierres.
La machine pour le goudronnage est là. Demain matin certainement!

SEMAINE 25 (1)





Grosse activité encore!
Le pont est maintenant entièrement sablé.
Les abords sont restaurés : Des évacuations de l'eau de pluie sont disposées de chaque côté, avec un embellissement latéral. Les trottoirs sont goudronnés.

vendredi 18 juin 2010

SEMAINE 24





Quelle semaine!
L'étanchéité a été faite sur tout le tablier.
La SEMERAP est intervenue pour passer ses conduites d'eau dans des gros tubes PVC.
Les trottoirs mis en place, ils ont pu être bétonnés.
Les promeneurs (eh oui, il y en a!) regrettent déjà l'époque où ils pouvaient s"asseoir sur le parapet. Ce ne sera plus possible, car trop haut.
Un grand coup de chapeau enfin aux ouvriers qui ont eu beaucoup de mérite à travailler malgré le déluge qui s"est abattu sur eux ces jours-ci.

vendredi 11 juin 2010

SEMAINE 23






Cette semaine, tout le monde s'est affairé sur et sous le pont.
Le tablier a été entièrement ferraillé. Puis, 3 bonbonnes sont arrivées en même temps.
C'était du travail à la chaîne : la 1ère bonbonne envoyait le béton dans la 2ème, qui le renvoyait dans la 3ème, qui le déversait sur le pont avec un tapis.
Un petit coffrage a ensuite été fait sur toute la longueur du pont, des 2 côtés, et rempli de béton.
Un drain a été posé en travers, à l'entrée du pont, côté Vassel.
L'échafaudage sous le pont a été démonté et le ruisseau nettoyé sous les 2 arches. Il y a belle lurette que l'on avait pas vu l'eau s'écouler aussi bien!

vendredi 4 juin 2010

SEMAINE 22 TER



Fin de la semaine.
Les blocs qui soutiennent les barres de chaque côté de la route ont été remontés.
Le tablier est maintenant bétonné et aplani.
Cette semaine, il y a eu beaucoup d'agitation sur le chantier mais le résultat est visible.

mercredi 2 juin 2010

SEMAINE 22 BIS




Reprise des travaux ce matin avec l'arrivée de 2 "toupies. Une de chaque côté du pont.
Les ouvriers n'ont pas mangé de bonne heure car il a fallu talocher tout le béton.
L'après-midi, fin du bétonnage. Le pont est très beau comme ça et il va pouvoir être à nouveau praticable pour les piétons.
